酷暑时节,骄阳似火。在陕煤电力石门发电有限公司三期项目现场,建设者们顶烈日、战高温,坚守施工岗位,全力确保项目建设稳步推进。

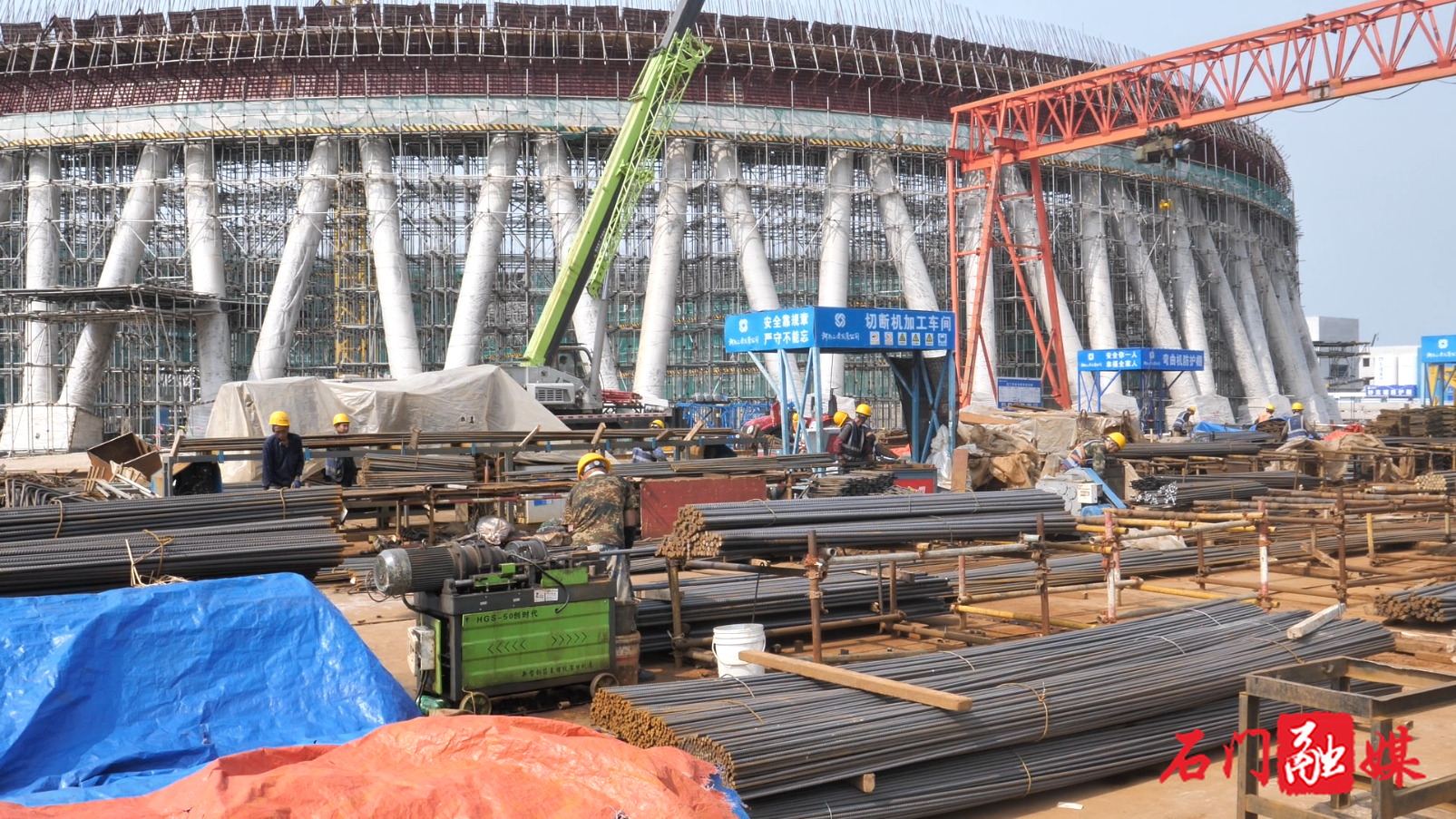

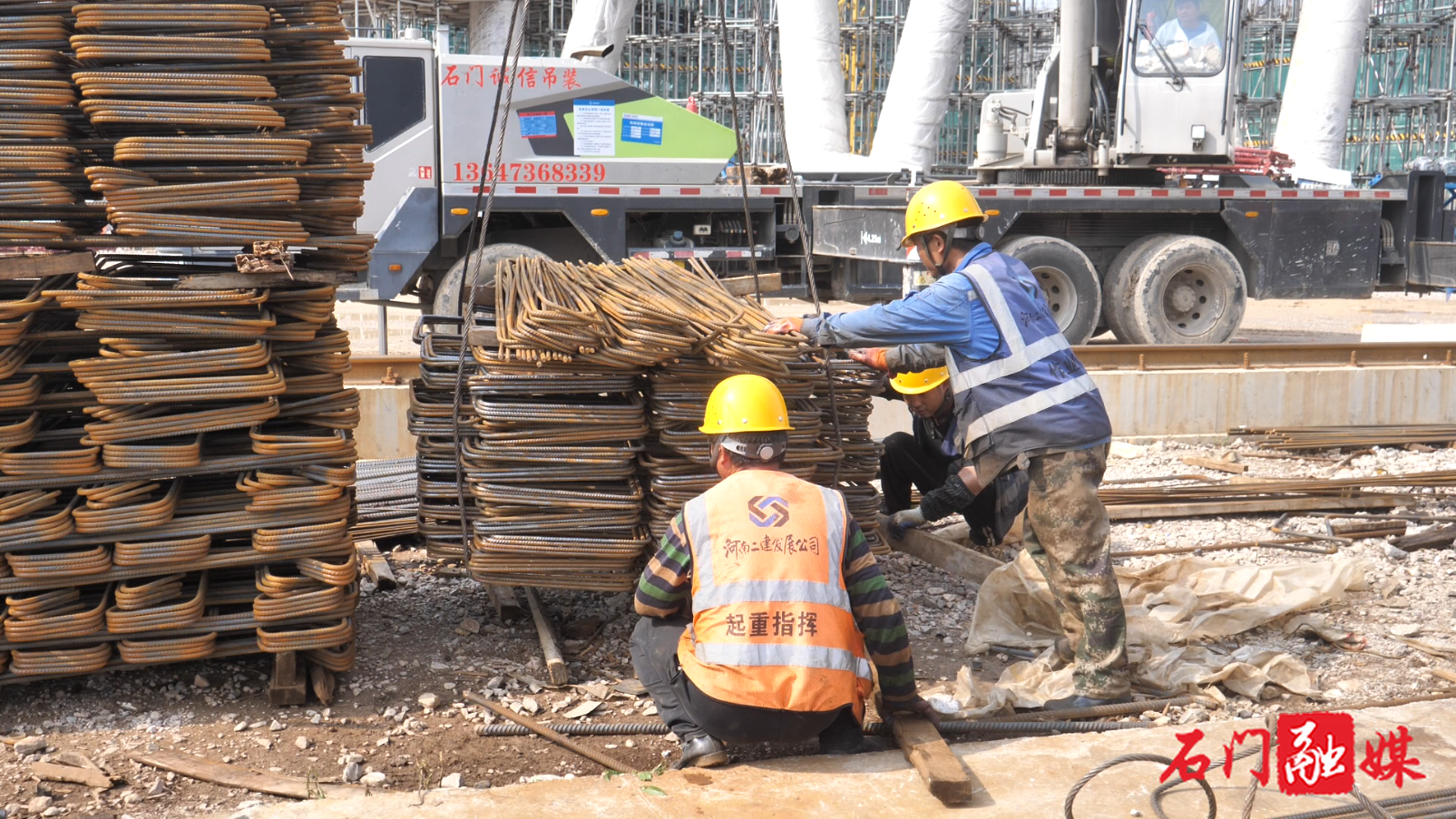

走进项目现场,钢筋加工区一片繁忙。机器的轰鸣声此起彼伏,工人们正有条不紊地处理着各类钢材,切割、弯曲、绑扎……每一个动作都娴熟而精准。尽管汗水顺着脸颊滑落,浸湿了厚重的工装,但他们手中的作业节奏丝毫未减,始终专注于钢材加工的每一道工序,一心扑在施工中,全力推进项目进度。为了应对持续的高温天气,保障施工人员的身体健康和施工安全,项目方科学调整了作业时间。

“我们上班时间是早上6点到中午11点,现在下午是4点到晚上9点,公司就是给我们准备了凉水,就是桶装水,这个放冰箱里面防暑,还有就是提供藿香正气水。”河南省第二建筑发展有限公司冷却塔班组钢筋加工班张红静说道。

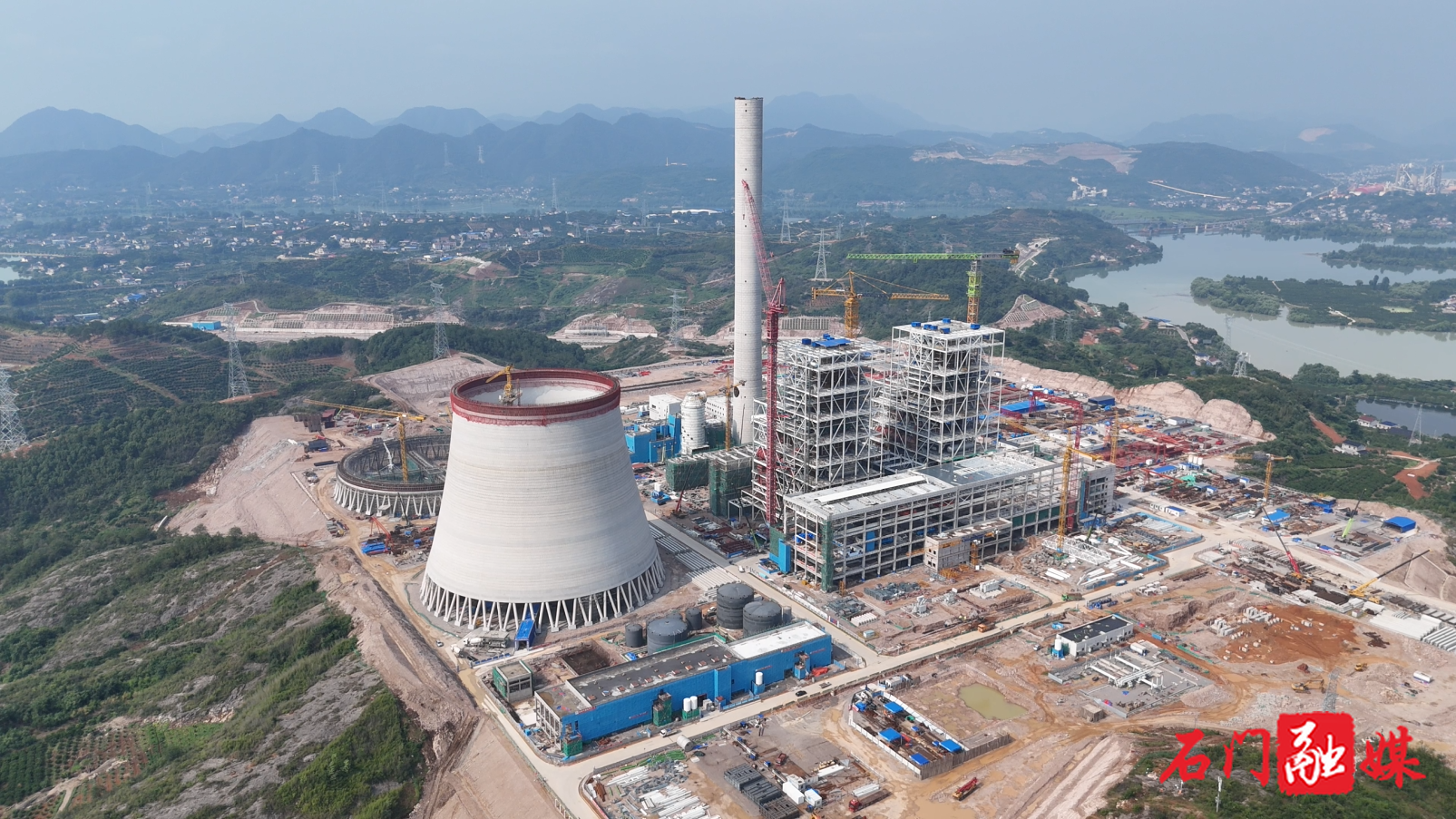

当前,项目已进入攻坚关键期,大面积设备安装工作全面铺开。从最新进度来看,5号机组受热面焊接完成70%,6号机组受热面焊接完成45%;5号汽机房凝汽器正进行组装,烟囱钢平台安装已完成50%;2号冷却塔施工至99米,脱硫吸收塔顺利施工到顶,铁路隧道附属结构施工也已全部完成。

“陕煤电力石门发电有限公司三期项目已进入攻坚关键期,大面积设备安装工作正全面铺开。7、8月份作为赶工期的重要节点,虽持续遭遇酷暑天气,对施工进度带来一定的挑战,但我们通过科学调整作业时段,强化现场防暑防护,保障防水用品等举措,全力保障施工进度按计划进行。”陕煤电力石门发电有限公司三期项目工程部计划进度主管徐宇成介绍道。
